8月23日上午10時16分,在中江燃氣發電公司、參建各方的共同見證下,中江燃氣發電項目1號機組燃機點火定速一次成功!標志著中江燃氣發電項目首臺機組主設備熱態調試全面啟動,為機組后續整組啟動、并網投產奠定了堅實基礎。

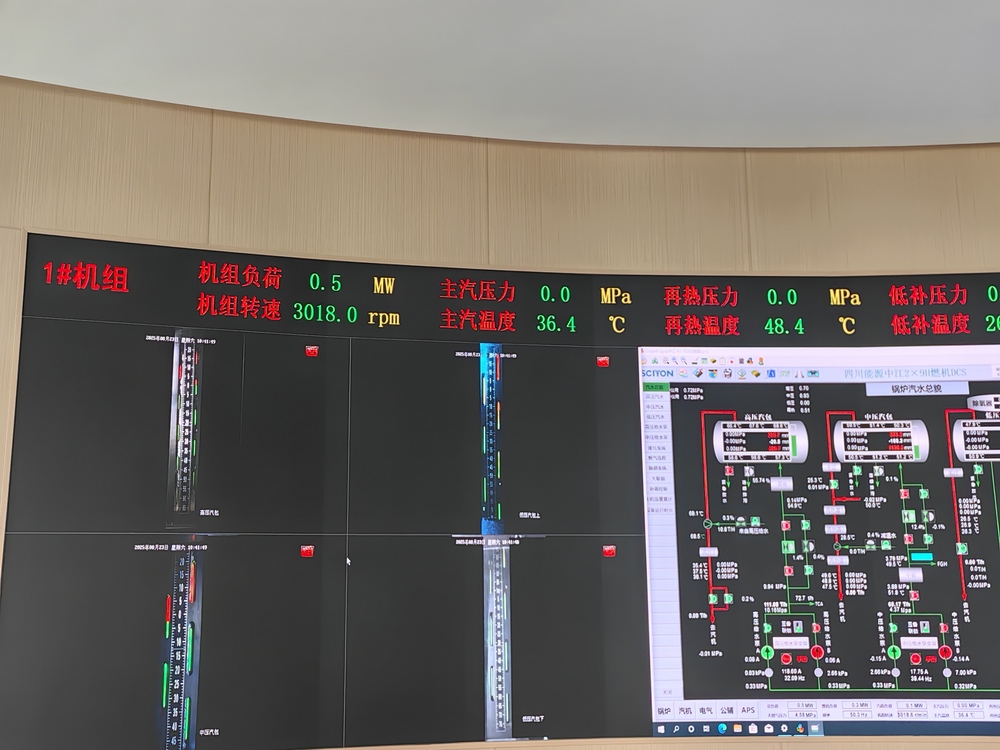

自5月30日送出線路倒送電順利完成以來,中江燃氣發電公司迅速組織推進單體設備及分系統調試,至7月26日,1號機組高速盤車圓滿完成,歷時不足兩個月,創下階段性調試用時最短記錄;8月21日下午5時,天然氣自連山站開始進行置換氣與加壓作業,于22日上午11時順利輸送至廠區外增壓站,全程僅用18小時,高效完成了長達28.5千米管道氣的置換及加壓工作;同日下午3時30分,廠內啟動鍋爐啟動,23日上午10時16分,燃機點火并實現轉速3000轉定速一次成功,轉軸最大振動值為65μm,低于76μm優秀值,發電機氣密性試驗漏氫量為3.6方/天,遠低于10方/天標準,振動質量及漏氫量均控制優良!從天然氣安全、高效供達廠區調壓站,到點火定速一次成功,總用時不足19小時。這一系列關鍵節點的無縫銜接和高效突破,充分展現了中江燃氣發電項目卓越的組織協調能力、過硬的技術實力和奮勇爭先的精神風貌。
1號機組點火定速的圓滿成功,是實現年內“雙機”投產的硬目標的重要里程碑,極大地提振了項目團隊的士氣和信心。項目的高效、高質量投產將為區域能源保供增添重要力量,目前,中江燃氣發電公司正以1號機組點火定速圓滿完成為新起點,緊張有序地投入到1號機組整套啟動的攻堅戰中。公司將繼續秉持高度的責任感和使命感,以最高標準、最嚴要求、最實作風,全力以赴為1號機組并網和投產做好充分準備,并同步加速推進2號機組的建設調試步伐,以更加優異的成績,堅決打贏“雙機”投產攻堅戰,為能源集團、電力集團踐行新能源發展使命貢獻中江力量!
